CaspianLife, 17 июля. Сегодня, аким Мангыстауской области Нурдаулет Килыбай посетил теплоэлектростанцию, расположенную на территории комплекса МАЭК, и дал конкретные поручения по ликвидации аварийной ситуации.
На Мангыстауском атомном энергетическом комбинате (МАЭК) за последнюю неделю из-за износа оборудования третий энергоблок два раза выходил из строя. В результате произошел временный сбой в подаче электроэнергии в Актау. Об этом сообщает пресс-служба акимата Мангыстауской области.
Далее отмечается, что второй энергоблок, прошедший капитальный ремонт, в настоящее время подключается в тестовом режиме, ожидается, что до вечера выйдет на полную мощность. Это позволит снять временные ограничения в производственном секторе. Для жителей города ограничений на электроэнергию нет.

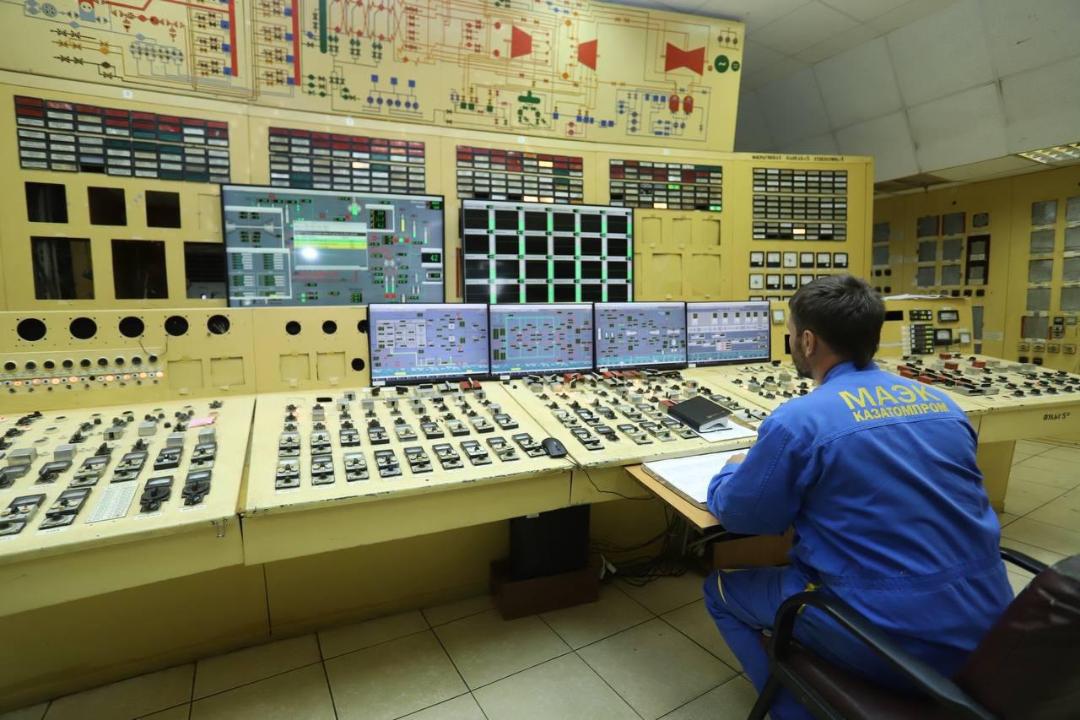

По словам генерального директора ТОО «МАЭК» Кенеса Уракова, в настоящее время станция выдает в энергосистему в общей сложности 357 МВт электроэнергии. Из-за неисправности третьего энергоблока ТЭС-2 работает на полной нагрузке.
— Без снижения температуры электроблока до 160 градусов, нет возможности открыть оборудование, провести технический осмотр. Этот процесс занимает до 2–3 дней. Сегодня третий энергоблок находится в стадии охлаждения. В настоящее время второй энергоблок прошел капитальный ремонт, в испытательном режиме вводится в эксплуатацию. К вечеру он заработает на полную мощность. В результате ожидается снятие ограничений в производственном секторе, — рассказал Кенес Ураков.
По словам главы региона Нурдаулета Килыбая, планируется полная модернизация трех энергоблоков МАЭКа. В настоящее время ведется разработка проектно-сметной документации.
— В Актау 66% электросетей расположены под землей, и большинство из них были построены в советский период. Сеть общей протяженностью около 75 км требует капитального ремонта. В этом направлении предпринимаются конкретные меры. На приобретение необходимых материалов были выделены средства из местного бюджета. Однако, специальные кабели и провода поставляются, в основном, из-за рубежа. Это занимает определенное время. Как только будут доставлены материалы, мы сразу же приступим к работе, — сказал Нурдаулет Килыбай.
(по информации пресс-службы акимата Мангыстауской области)
